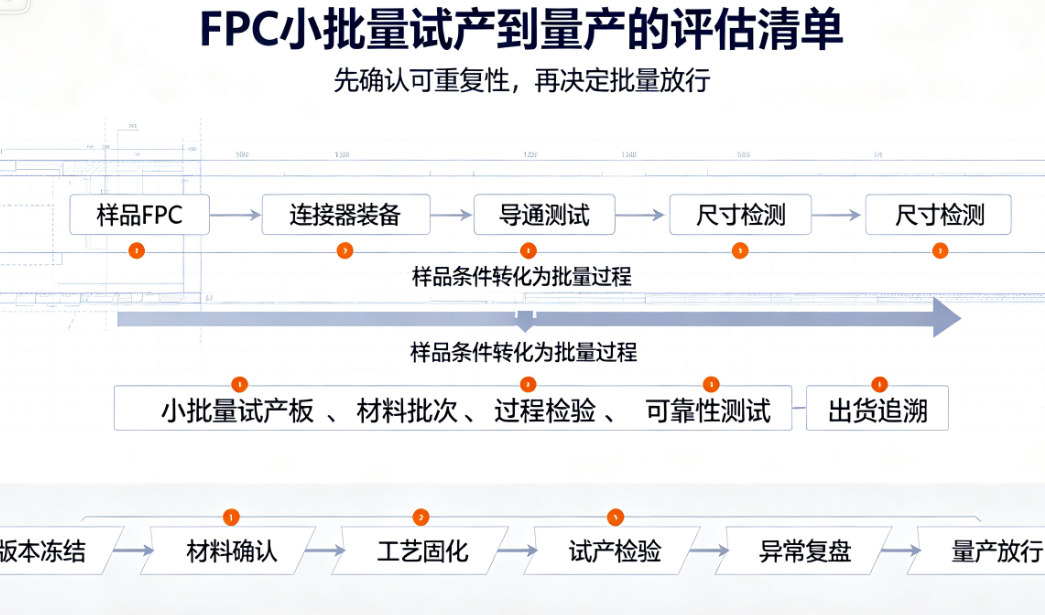

FPC專案從樣品進入小批次試產時,重點不只是把數量做出來,還要確認材料、工藝、檢驗、裝配和變更條件能否穩定複製。本文整理FPC廠家與客戶在試產階段應共同確認的關鍵事項。
FPC樣品透過後,很多專案會直接進入批次採購。但對於車載電子、機器人和複雜裝配件,樣品與量產之間通常還需要一個小批次試產階段。
試產的目的不是簡單增加數量,而是確認樣品階段的材料、工藝和檢驗條件能否被穩定複製,並提前發現批次波動、裝配不一致和交付風險。
一、試產前先把版本和邊界說清楚
試產使用的Gerber、疊層、材料、補強、表面處理、外形公差和檢驗規範,應當有明確版本。客戶臨時修改圖紙或增加測試專案時,需要同步評估對交期、成本和驗證的影響。
FPC廠家還應確認本批次的數量、樣品用途、交付批次、包裝方式和放行條件。沒有明確邊界,試產結果很難與後續量產比較。
二、材料和替代規則要提前確認
試產階段不建議隨意更換基材、銅箔、覆蓋膜、膠層或補強材料。即使材料名稱相同,厚度公差、供應商和批次變化也可能影響彎折、尺寸和焊接表現。
如果因為交期或供應原因需要替代材料,FPC廠家應說明差異、評估風險,並按專案要求完成樣品或可靠性複核。未經確認的材料替換,會讓試產資料失去參考意義。
三、把樣品工藝轉成可執行的批次引數
試產前需要確認曝光、蝕刻、壓合、鑽孔、成型、補強貼合、電測和包裝等關鍵工藝。樣品階段依靠人工調整的做法,進入批次後應轉化為裝置引數、作業標準和檢查點。
對於細線路、聯結器端、動態彎折區和異形外形,應列為重點工序,並明確首件確認和過程抽檢方式。這樣才能比較不同批次之間的差異。
四、試產檢驗不能只看導通
檢查內容試產階段要確認什麼尺寸與外觀外形、孔位、開窗、補強邊緣和表面缺陷電效能開路、短路、絕緣和關鍵網路的穩定性裝配聯結器插入、鎖釦、焊接、殼體和線束配合可靠性彎折、振動、溫度或溼熱等專案是否滿足工況包裝交付防潮、防靜電、標籤、數量和批次資訊測試專案要與產品的真實失效模式對應。僅做導通測試,無法發現彎折後電阻變化、聯結器保持力不足或裝配拉扯等問題。
五、用試產資料判斷量產準備度
小批次試產結束後,建議對良率、返工、不良型別、尺寸分佈、測試結果和交期進行復盤。重點不是追求一批資料看起來漂亮,而是確認異常是否可解釋、可糾正、可追溯。
如果某個不良集中出現在特定材料批次、裝置或工序,應先完成原因分析和改善,再決定是否放行量產。把未解決的問題帶入量產,通常會增加後續篩選和返工成本。
六、客戶和FPC廠家要共同確認放行條件
試產放行應明確誰負責確認、需要哪些報告、哪些專案必須達到標準,以及哪些偏差需要客戶書面接受。對於車載和機器人專案,還要確認後續變更是否需要重新打樣或驗證。
FPC廠家可以提供首件報告、批次檢驗報告、異常改善記錄和材料追溯資訊,客戶則應反饋裝配、整機測試和現場使用結果。雙方資訊閉環,試產才有實際價值。
結語
小批次試產是連線樣品與量產的橋樑。它檢驗的不只是FPC能否生產,更是廠家能否把工程方案、製造過程、質量檢驗和交付管理穩定地結合起來。
弘億精密在FPC專案推進中,會根據客戶圖紙、材料疊層、裝配工況和驗收標準安排試產驗證,並在放行前複核關鍵記錄。具體試產數量、測試專案和量產條件,應以專案規範及雙方確認結果為準。
