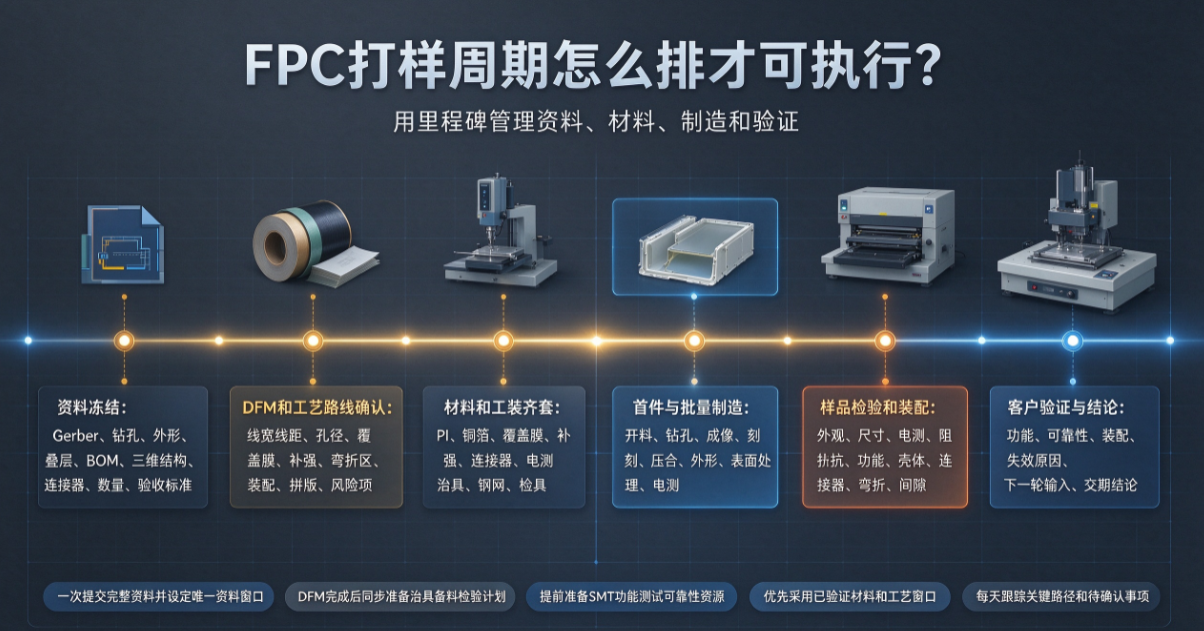

FPC打样周期怎么排才可执行?用里程碑管理资料、材料、制造和验证

7 分钟
FPC打样周期怎么排才可执行?用里程碑管理资料、材料、制造和验证

FPC打样交期如果只写一个总天数,客户很难知道延误发生在哪个环节。本文将FPC打样周期拆成资料冻结、工程评审、材料齐套、制造、检测和客户验证六个里程碑。

FPC打样周期之所以经常被认为“拖延”,通常是因为计划只写了一个总天数,没有说明客户资料、厂家工程、材料、治具、制造和验证分别需要什么条件。把交期拆成里程碑,双方才能及时发现真正的瓶颈。

里程碑一:资料冻结

Gerber、钻孔、外形、叠层、BOM、三维结构、连接器、数量和验收标准全部确认后,才是正式起算点。若资料存在版本冲突,时间应回到确认节点重新计算,而不是一边改图纸一边承诺原交期。

里程碑二:DFM和工艺路线确认

厂家检查线宽线距、孔径、覆盖膜、补强、弯折区、装配和拼版,并输出风险项、建议修改和测试方法。复杂项目可安排结构、材料和电气并行评审,但要指定一个最终冻结窗口。

里程碑三:材料和工装齐套

确认PI、铜箔、覆盖膜、补强、连接器、电测治具、钢网和检具状态。库存材料可以缩短采购时间,但如果与量产方案不一致,客户应明确其仅用于设计验证还是可以承接后续生产。

里程碑四:首件与批量制造

开料、钻孔、成像、蚀刻、压合、外形、表面处理和电测按工艺路线执行。首件确认是质量节点,不能简单把设备运行时间相加。大尺寸、精细线路和特殊表面处理项目应预留工序等待。

里程碑五:样品检验和装配

样品交付前完成外观、尺寸、电测、阻抗或功能测试;到货后还要放入真实或等效壳体,检查连接器、弯折、间隙和运动。裸板交期不能代替FPCA或整机样件交期。

里程碑六:客户验证与结论

客户应提前预约功能、可靠性和装配验证窗口。测试发现问题后,要区分图纸、材料、工艺和装配原因,并明确下一轮样品的输入和交期。否则样品到了,项目仍会停在等待讨论状态。

缩短周期的正确方式

  • 一次提交完整资料并设定唯一资料窗口;

  • 在DFM完成后同步准备治具、备料和检验计划;

  • 提前准备SMT、功能测试和可靠性资源;

  • 优先采用已经验证的材料和工艺窗口;

  • 每天只跟踪关键路径和待确认事项,不用虚假的总天数掩盖等待。

弘亿精密可按项目复杂度提供节点式FPC打样计划。清晰的里程碑能让客户知道什么时候需要确认,也让FPC厂家能够把真实交期和质量责任讲清楚。
